4 st
Serviser byttes
120 m²
Gatumark återställdes
10 dagar
Produkttid
Projektet omfattade byte av VA-serviser och fullständig återställning av gatumark på Södermalm i Stockholm. Arbetet genomfördes åt en privat fastighetsägare med flera hyresgäster i bottenplan, i en tät stadsmiljö med hög trafikbelastning och begränsade arbetsytor. Vårt rikstäckande anläggningsteam planerade och utförde entreprenaden under 2026 i nära samordning med Trafikkontoret och berörda verksamheter.
Så utfördes arbetet
Inför produktionsstart togs en trafikanordningsplan fram, skickades till Trafikkontoret och godkändes. Ledningsanvisning beställdes via Ledningskollen och befintliga el-, fiber-, gas- och fjärrvärmeledningar markerades på plats. När tillstånden förelåg genomfördes etablering med avstängningar, skyltning och trygga gångpassager förbi arbetsområdet. Boende och lokala verksamheter informerades i förväg med aviseringar i trapphus och utskick till berörda kontaktpersoner.
Provgropar grävdes och befintliga vatten- och avloppsserviser frilades för att säkerställa lägen och dimensioner. Asfalt sågs upp med raka kanter och beläggningen bröts upp i sektioner. Schakt genomfördes i etapper med släntning och punktvis spont där det behövdes. Massor sorterades och transporterades till godkänd mottagare, och rena återfyllnadsmaterial hölls separerade. På ett par punkter påträffades block och ytligt berg som bilades kontrollerat efter godkännande av beställaren.
För att minimera driftstopp sattes tillfällig bypass för vatten upp under bytet och planerade avstängningar genomfördes inom överenskomna tidsfönster. Vattenserviser byttes till PE100 RC SDR11 Ø63 mm med mekaniska kopplingar och stödhylsor, lagda i skyddsbädd av sand 0/8 och med markeringsband ovan. Nya servisventiler i segjärn DN25 monterades i justerbara ventilschakt och höjdsattes mot färdig gatuyta. Avloppsserviser byttes till PP Ø160 mm med självfall enligt inmätt lutning, med flexibla övergångar mot befintlig stamledning. Spillledningen filmades före och efter, och täthetsprovning samt funktionskontroll av brunnar utfördes och dokumenterades.
Den nya vattenledningen tryckprovades och desinficerades innan inkoppling. Samtliga kopplingar kontrollerades för läckage och ventiler provmanövrerades. Efter godkända prov genomfördes återfyllning i skikt med skyddssand och bärlager 0/32 som packades med vibroplatta och vält. Underbyggnaden verifierades med packningskontroller och fotodokumentation i egenkontroller. Gatumarken återställdes med bindlager ABb 16 och därefter slitlager ABT 11. Skarvar klistrades, kanter förseglades och nivåer mot anslutande beläggning justerades. Kantsten som hade lyfts återmonterades i betongbruk och gångbanans marksten lades om med återanvända stenar på sättsand.

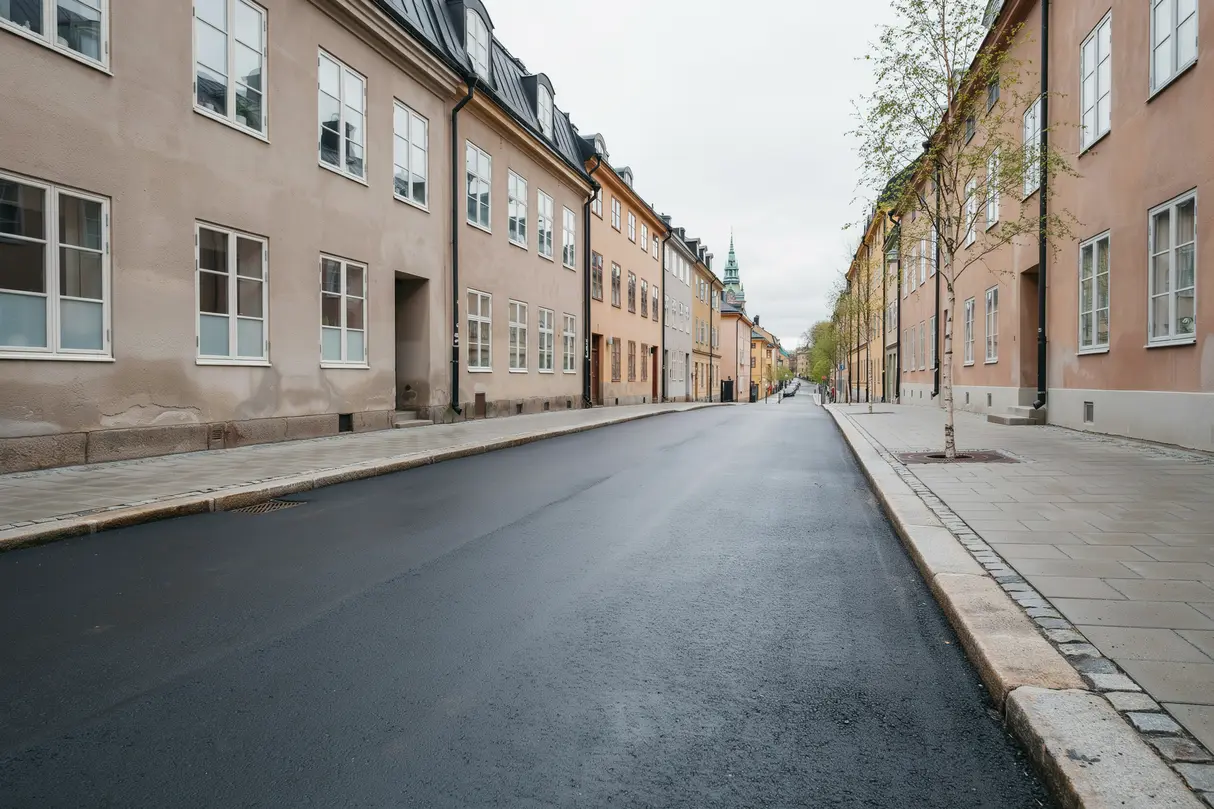

Slutstädning genomfördes, skyltning och avstängningar avvecklades och all etablering togs bort. Relationshandlingar med inmätning i SWEREF 99 TM, provningsprotokoll och foton överlämnades till beställaren. Slutbesiktning genomfördes tillsammans med representant från fastighetsägaren och mindre påpekanden åtgärdades omgående. Resultatet uppfyllde kraven och ytan öppnades åter för trafik enligt överenskommen plan.
Vad ingick
- ✓ Trafikanordningsplan togs fram, skickades in och godkändes
- ✓ Ledningsutsättning och provgropar genomfördes i förväg
- ✓ Byte av vatten- och avloppsserviser utfördes med provisorisk vattenförsörjning
- ✓ Återställning av asfalt, kantsten och gångbana färdigställdes med dokumenterad kvalitet
Material
| Material | Mängd |
| PE100 RC tryckrör Ø63 mm SDR11 | 28 m |
| PP avloppsrör Ø160 mm | 14 m |
| Servisventiler DN25 i segjärn | 4 st |
| Asfaltmassor ABb16 + ABT11 | 8 ton |
Planering och genomförande av VA-servisbyten på gatumark
Vid liknande uppdrag fick kunder en tydlig process från första kontakt till färdig återställning. Förstudie och platsbesök genomfördes skyndsamt och ett förslag på metod, tidsplan och TA-plan togs fram av projektteamet. Frågor om tillstånd och samordning hanterades och berörda informerades i god tid. Risker kartlades och hänsyn till trafik samt boendemiljö byggdes in i genomförandet.
Under produktionen hölls kontaktvägarna öppna och statusrapporter skickades löpande. ÄTA-frågor dokumenterades och beslutades i dialog, och kvaliteten verifierades med egenkontroller, provningar och foton. Efter färdigställandet överlämnades relationsunderlag och dokumentation, och arbetsplatsen lämnades ren och säker. Uppföljningssamtal genomfördes så att eventuella efterfrågor hanterades direkt.
- ✓ Platsbesök bokades kostnadsfritt
- ✓ Metodval och TA-plan togs fram och förankrades
- ✓ Tidsfönster samordnades med boende och verksamheter
- ✓ Tillstånd och trafikanordningar hanterades
- ✓ Startmöte och tydlig tidplan levererades
